印尼卡尔滕2*100MW燃煤电站项目首批大件顺利到场!
2018-05-07 09:07:58
Landbridge平台

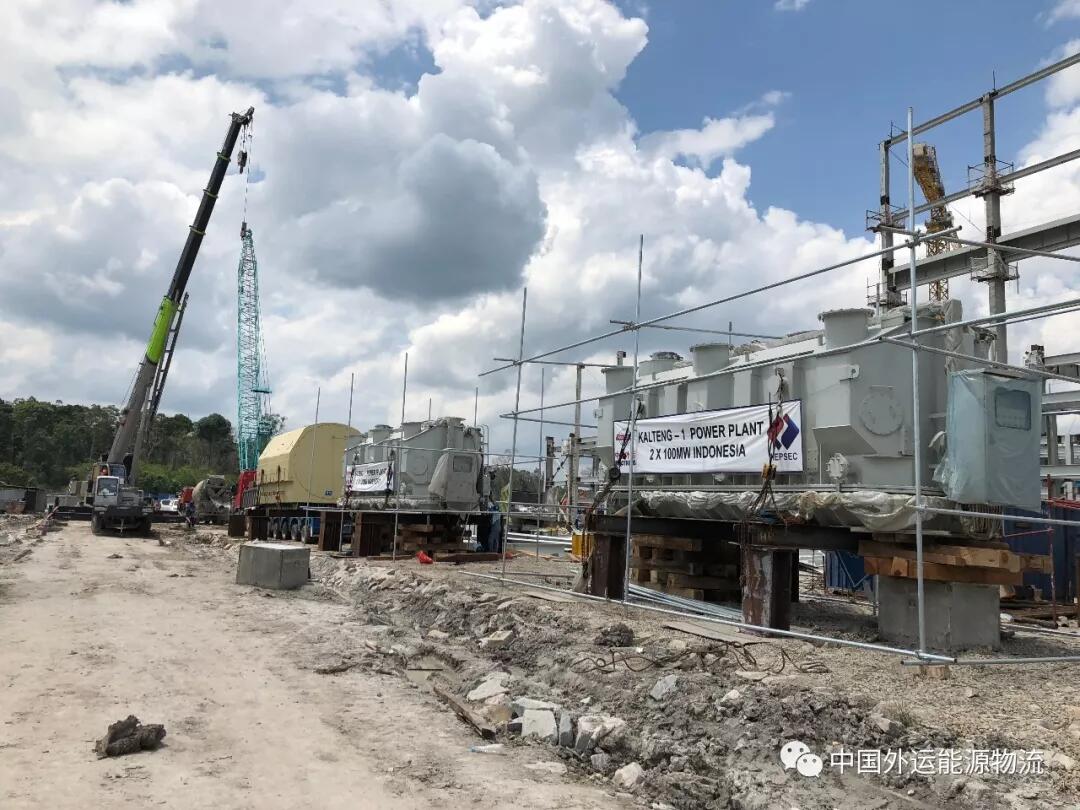

除氧器抵达项目现场
鹰飞入主五月,耗牛卧满日暮,就在五一劳动节的这天,上午11时许,随着发电机定子成功落地,印尼卡尔滕2*100MW燃煤电站项目首批大件均已顺利到场,其中包括两台除氧器,两根1#锅炉大板梁,一台1#锅炉汽包,两台主变,一台发电机定子,共计8个大件。
卡尔滕项目坐落于印尼中加里曼丹省府帕朗卡拉亚以北约200公里的位置,虽然只有短短的200公里,但路况十分糟糕,经常发生堵车、陷车等情况,且受沿途桥梁限高限重的影响,重大件货物根本无法通过陆运至工地现场,因此只有水运一条路。但该地域河流水位极其不稳定,在上游下雨时,水位会在一天内骤涨至码头齐平,天晴时,又会骤降1-2米,因此走水运船舶搁浅情况时有发生,说句“靠天吃饭”绝对不过分,从而也决定了项目“运无定式”的特点。
现场临时码头枯水季
河水漫过现场临时码头
2018年3月12日,第一船大件两台除氧器装载于1条400DWT的LCT从马辰出发开往现场,全程约400公里航程,受河流水位影响,沿途搁浅数次,历时一个多月,于4月16日才得以抵达现场临时码头。在除氧器出发之后,首批其余大件也相继出发驶往现场,均于4月16日抵达。
临时码头百船争鸣
由于现场临时码头水位飘忽不定,卸船工作自然成为大件运输环节重中之重。当然过程中也是困难重重,从选择码头大件滚卸点到受湍急河流影响LCT无法调正位置,从调节LCT跳板以适应轴线车上船角度到大件横梁与支墩焊接点切割,从大件解绑扎轴线车下船再到从码头至项目现场4公里全程挖机跟护,每一个环节不可谓惊心动魄,扣人心弦。Anyway,中外运卡尔滕项目团队披襟斩棘,历经万险,终于在5月1日把首批8个大件成功运抵项目现场并落地,在这里向这个过程中奋斗付出过的每一名战士致敬!
从码头到现场押运变压器
变压器现场落地
汽包现场落地点
主变和定子现场落地点
最后,预祝印尼卡尔滕2*100MW燃煤电站项目圆满成功!!!
版权与免责声明:此稿件为引述消息报道,稿件版权归原作者所有,Landbridge平台不对本稿件内容真实性负责。如发现政治性、事实性、技术性差错和版权方面的问题及不良信息,请及时与我们联系,并提供稿件的【纠错信息】。纠错热线:0518-85806682

Landbridge平台常务理事单位
- [常务理事单位] 沈阳陆桥国际货运代理有限公司
- [常务理事单位] 湖南中南国际陆港有限公司
- [常务理事单位] 成都厚鲸集装箱租赁有限公司
- [常务理事单位] 湖南德裕物流有限公司
- [常务理事单位] 安德龙国际物流集团
- [常务理事单位] 重庆逆锋国际货运代理有限公司
- [常务理事单位] 陕西远韬供应链管理有限公司
- [常务理事单位] 天津海铁联捷集团有限公司
- [常务理事单位] LLC ST GROUP
- [常务理事单位] 宏图集装箱服务有限公司
- [常务理事单位] 哈萨克斯坦Falcon
- [常务理事单位] 青岛和泰源集装箱堆场
- [常务理事单位] 俄罗斯战舰国际货运代理有限公司
- [常务理事单位] 青岛亚华集装箱堆场
- [常务理事单位] 海晟(上海)供应链管理有限公司
- [常务理事单位] 俄罗斯西格玛有限责任公司
